在 “雙碳” 目標穩步推進的大背景下,加快新能源基地建設已然成為能源轉型進程中的核心攻堅任務。六大發電集團作為能源行業的先鋒力量,近年加大了新能源大基地項目的開發建設。
據初步統計,目前六大發電集團牽頭的新能源基地,總規模已經超過317GW,北極星整理如下:
華能集團

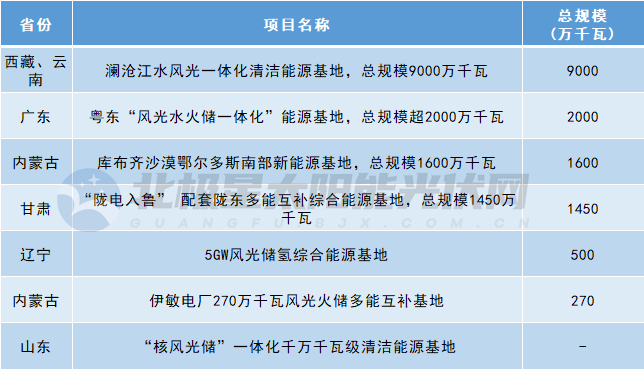

華能集團牽頭的新能源基地,總規模已經超過148GW,其中僅瀾滄江水風光一體化清潔能源基地規劃總規模就達到9000萬千瓦。
瀾滄江水風光一體化清潔能源基地
瀾滄江是我國十三大流域水電基地之一,根據規劃成果,瀾滄江流域周邊可配套開發新能源資源約5500萬千瓦,瀾滄江水風光一體化清潔能源基地規劃總規模可達9000萬千瓦。中國華能是國家明確的瀾滄江流域水電開發主體,與新能源配套互補開發,界面清晰,管理優勢突出,在項目管理、關系協調、開發時序、決策效率等方面均較為領先。
瀾滄江流域目前已建成多條±800千伏直流線路及500千伏、220千伏交流線路接入電網,在國家西電東送戰略中發揮了重要作用,配置風電和光伏電站后,大幅提升了通道利用小時和利用率。
粵東“風光水火儲一體化”能源基地
華能粵東“風光水火儲一體化”能源基地融合了海上風電、光伏、清潔火電、儲能等板塊,總裝機規模超2000萬千瓦,總投資超1800億元,同步建設粵東首個海陸一體化能源基地控制中心,創新推動綠色能源、化學儲能有機結合,形成“風、光、水、火、儲”統一調度,實現源網友好互動、整體效益最優。
庫布齊沙漠鄂爾多斯南部新能源基地
庫布齊沙漠鄂爾多斯南部新能源基地項目總體建設規模為1600萬千瓦,其中風電400萬千瓦、光伏發電800萬千瓦;配套支撐性煤電機組400萬千瓦,同步配置儲能設施?240萬千瓦時?,總投資約?760億元??。
“隴電入魯” 配套隴東多能互補綜合能源基地
隴電入魯”是國家“十四五”規劃綱要和黃河流域生態保護和高質量發展規劃確定實施的重大工程之一,也是我國首個“風光火儲一體化”送電的特高壓工程,主要配套電源總裝機容量1250萬千瓦。其中,建設配套擴容升級400萬千瓦調峰煤電、650萬千瓦風電、400萬千瓦光伏和100萬千瓦(2小時)儲能。項目計劃于2025年1月建成投運。
5GW風光儲氫綜合能源基地
2021年5月,華能新能源公司與遼寧大連皮楊中心產業區、大連嘉運電子科技有限公司簽署項目合作開發戰略協議。根據協議,三方將共同打造“風電+光伏+儲能+海水制氫+智能養殖+清潔能源港口”的5GW新能源綜合基地,為當?shù)靥峁﹥?yōu)質的能源服務。
伊敏電廠270萬千瓦風光火儲多能互補基地
2025年3月,華能伊敏煤電公司與內蒙古鄂溫克旗人民政府、紅花爾基林業局在伊敏煤電公司簽署合作框架協議。根據協議,華能伊敏煤電公司擬規劃建設270萬千瓦大型新能源發電基地。
據了解,華能伊敏電廠風光火儲多能互補一體化項目計劃選址位于紅花爾基林業局施業區,建設規模270萬千瓦,計劃總投資135億元。一期擬建設100萬千瓦光伏項目,計劃投資35億元,計劃2025年開工建設;二期擬建設170萬千瓦風光一體化項目,計劃投資100億元。項目全部建成后,每年提供綠電約70億千瓦時,節約標煤約230萬噸/年,減少二氧化碳排放700萬噸/年。項目部分收益將用于海拉爾至伊敏沿途生態修復治理。
“核風光儲”一體化千萬千瓦級清潔能源基地
2025年3月12日,華能山東發電有限公司與華能核電開發有限公司在北京舉行戰略合作協議簽約儀式。雙方將通力合作,協同打造全國首個“核風光儲”一體化千萬千瓦級清潔能源基地,共同助力集團“三六六”發展戰略和“3855”發展目標實現,積極構建“核能+新能源+綜合能源”協同發展新模式。
華電集團

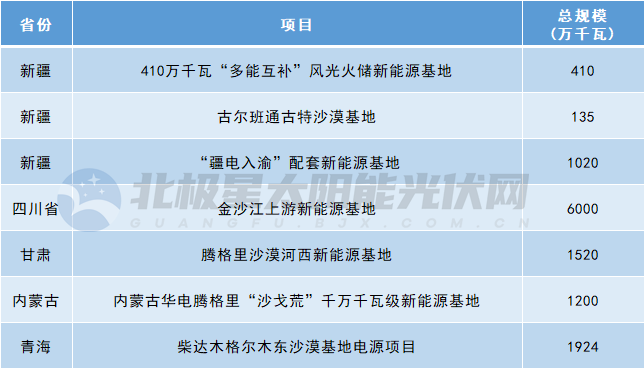

華電集團近兩年加大了新能源大基地項目的開發建設。初步統計,華電牽頭的新能源基地,總規模已經超過122GW。
金沙江上游新能源基地
金沙江上游川藏段加快建設國家水風光一體化示范基地,是中國華電打造一體化開發創新“策源地”。金沙江上游川藏段風光水儲一體化基地規劃總規模已超6000萬千瓦。目前,金上一體化基地已經完成350萬千瓦水光互補光伏項目備案,涵蓋了三個重要光伏項目,分別位于白玉縣的達伊柯160萬千瓦光伏、德格縣的拉絨70萬千瓦光伏,以及巴塘縣的中咱120萬千瓦光伏。
2025月9日,中咱120萬千瓦光伏發電項目正式開工建設;4月27日,華電金上(甘孜)電力開發有限公司開展了機上基地1.2GW光伏項目招標,計劃年內并網。
騰格里沙漠河西新能源基地
華電騰格里沙漠河西新能源基地項目位于甘肅省金昌市、武威市,項目總規模為1520萬千瓦,包含400萬千瓦火電、400萬千瓦風電、700萬千瓦光伏、20萬千瓦光熱,200萬千瓦/2小時新型儲能。目前,兩個基地已經開展相關的前期工作。
內蒙古華電騰格里“沙戈荒”千萬千瓦級新能源基地
內蒙古華電騰格里“沙戈荒”千萬千瓦級新能源基地項目位于騰格里沙漠阿拉善左旗境內,由華電集團牽頭承擔基地建設任務,按照“三位一體”要求落實新能源基地、支撐性煤電建設,開展煤電與新能源實質性聯營。項目總體建設規模為1200萬千瓦,其中,風電400萬千瓦,光伏發電800萬千瓦,配套4×100萬千瓦煤電作為支撐性電源,統籌配建新型儲能等靈活性資源。
2025年2月,4×100萬千瓦煤電項目獲得自治區能源局核準批復,計劃今年5月開工建設。
柴達木格爾木東沙漠基地電源項目
2025年2月26日,由中國華電集團有限公司投資建設的全國規模最大、總投資最大、新能源占比最高,包含海拔最高的超超臨界火電項目的“沙戈荒”新能源外送基地電源項目——青海省柴達木格爾木東沙漠基地電源項目在海西州格爾木市開工。
此項目總投資約800億元,以青海省海西州柴達木沙漠、戈壁、荒漠地區的光伏、風電為基礎,以清潔煤電、電化學儲能和光熱為支撐的大型電源外送基地,新能源占比在同類項目中最高。項目建成投運后,通過全國首條跨省跨經營區的特高壓外送通道——“青桂直流”特高壓直流輸電通道向廣西輸送約365億千瓦時清潔能源。
古爾班通古特沙漠基地
古爾班通古特沙漠基地項目是國家第二批以沙漠、戈壁、荒漠地區為重點的大型風電光伏基地建設項目清單,建設規模500萬千瓦,其中光伏 340 萬千瓦、風電 160 萬千瓦,并配套建設12.5萬千瓦儲能設施。
此項目投資主體為昌吉古爾班通古特沙漠基地新能源開發有限公司,該公司由華電新能新疆木壘新能源有限公司,昌吉皖能新能源有限公司等7家公司組成。其中華電集團負責135萬千瓦,包括風電80萬千瓦、光伏55萬千瓦。2024年5月23日,昌吉回族自治州生態環境局發布了關于古爾班通古特沙漠基地項目(華電奇臺30萬千瓦光伏部分)環境影響報告表的批復,同意該項目按照報告表中所列建設項目內容、性質、規模、地點建設。
“疆電入渝” 配套新能源基地
“疆電入渝” 配套新能源基地是國家 “十四五” 發展規劃確定的 102 項重大工程之一,該工程起于新疆哈密,止于重慶市渝北區,全長約2290千米,將接入哈密區域內配套的風電、光伏、光熱等新能源電力裝機容量1020萬千瓦、支撐性煤電裝機容量400萬千瓦。工程建成投運后,輸往重慶的電量中,新能源電力占比將超過50%。
2024年12月,“疆電入渝”配套電源華電天山北麓基地610萬千瓦新能源項目首臺風機順利完成吊裝,為“疆電入渝”配套電源基地全面建成投產奠定了堅實基礎。
410萬千瓦“多能互補”風光火儲新能源基地
華電北疆烏魯木齊100萬千瓦風光基地項目被納入第一批基地清單,華電昌吉木壘105萬千瓦風光基地項目、華電庫車輪臺105萬千瓦火光儲多能互補項目、華電新疆塔城多能互補基地100萬千瓦光伏發電項目被納入第二批基地清單。
截至目前,華電新疆公司在疆開發建設的國家第一批、第二批410萬千瓦沙戈荒疆內消納的“多能互補”風光火儲新能源基地全部并網發電。
“十四五”期間,國家能源集團牽頭開發了多個新能源基地,總規模已經超過34GW。其中,僅光伏方面,已牽頭開發寧夏騰格里1300萬千瓦、甘肅巴丹吉林1100萬千瓦沙戈荒基地等項目;風電方面已形成江蘇、山東、 浙江3個百萬千瓦級海上風電基地。

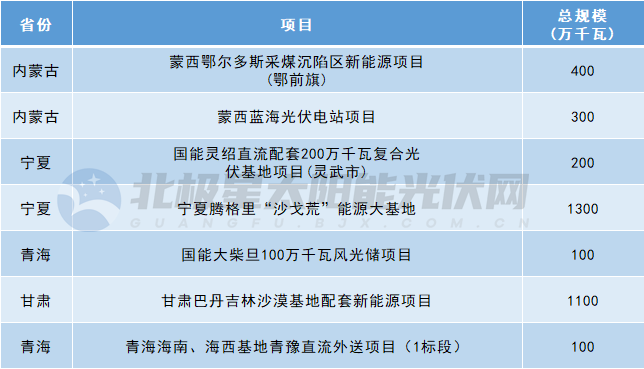

寧夏騰格里“沙戈荒”新能源基地
寧夏騰格里“沙戈荒”新能源基地作為全國首批、首個“沙戈荒”新能源基地,同時也是國家千萬千瓦級“沙戈荒”基地中首個備案、開工、投產的項目該項目新能源總規模10.8GW,包括風電1.8GW、光伏9GW,由國家能源集團牽頭建設。
目前,該基地已成功投產200萬千瓦光伏,治沙面積超6.5萬畝,植被覆蓋率從0-5%提升至15-20%。二期項目預計2025年9月全容量投產,后續還將建設三期300萬千瓦光伏項目。
甘肅巴丹吉林沙漠基地配套新能源項目
甘肅巴丹吉林沙漠新能源基地是我國以沙漠、戈壁、荒漠為重點的大型風電光伏基地之一,是“十四五”電力規劃跨省區外送通道甘肅送電四川±800千伏特高壓直流工程配套電源基地。項目選址位于甘肅省酒泉市金塔縣和張掖市高臺縣,新能源建設規模超1100萬千瓦,包括風電430萬千瓦、光伏670萬千瓦、光熱20萬千瓦,配置140萬千瓦/4小時電化學儲能設施,按照風光火儲一體化方式規劃、建設和運營。
2025年1月,國家能源集團龍源電力甘肅公司巴丹吉林沙漠基地配套新能源項目獲得甘肅省能源局批復,同意開展項目前期研究論證工作,標志著該項目取得重大進展。
大柴旦100萬千瓦風光儲項目
大柴旦100萬千瓦風光儲項目位于青海省海西蒙古族藏族自治州大柴旦行委錫鐵山鎮境內,屬國家第二批大基地項目,總裝機容量達100萬千瓦,其中70萬千瓦光伏工程已于2024年底率先實現全容量并網。2025年4月30日,30萬千瓦風電項目最后一臺風機并網發電,標志著國家第二批大基地國能大柴旦100萬千瓦風光儲項目實現全容量并網發電。
靈紹直流配套靈武200萬千瓦復合光伏基地項目
2025年4月8日,國家能源集團寧夏電力靈紹直流配套靈武200萬千瓦復合光伏基地項目正式取得國網寧夏電力公司接入系統方案批復,標志著國家第二批“沙戈荒”大基地采煤沉陷區靈紹直流配套二期200萬千瓦光伏項目前期工作取得實質性進展,即將進入建設實施階段,為2025年底按期投產奠定基礎。
蒙西鄂爾多斯采煤沉陷區4GW新能源大基地
蒙西鄂爾多斯采煤沉陷區新能源項目于2022年6月入選國家第二批大型風電光伏基地,2023年5月開工建設,2024年12月全部建成并網,總占地面積13.2萬畝,總投資近120億元。截至目前,2025年度累計外送新能源電量超15億度,其中子項目三于累計發電5.08億度,子項目一、子項目累計發電10.13億度。
蒙西藍海光伏電站項目
蒙西藍海光伏電站項目是蒙西鄂爾多斯采煤沉陷區4GW新能源大基地的300萬千瓦光伏電站,總投資約120億元,占地約10.5萬畝,面積相當于1萬個標準足球場,鋪設超過590萬塊光伏組件。項目選址位于鄂托克前旗上海廟鎮電廠周邊集中連片區域,以采煤沉陷區和待采區為主,并配套建設2座500千伏匯集站、8座220千伏升壓站及相關送電線路。2024年11月,我國單體最大采煤沉陷區光伏基地——國家能源集團國電電力蒙西藍海光伏電站在內蒙古鄂托克前旗正式并網發電。
青海海南、海西基地青豫直流外送項目(1標段)
本項目由國能青豫(共和)新能源開發有限公司負責開發,位于海南州共和塔拉灘,項目總規模為光伏90萬千瓦和光熱發電10萬千瓦。
目前,青豫直流二期 10 萬千瓦光熱項目,已完成吸熱塔土建結構結頂及主廠房主體結構封頂工作。2025年3月,項目順利完成 23000臺定日鏡安裝工作。
三峽集團
三峽集團在內蒙古、新疆、云南及四川地區加快新能源大基地項目的開發建設。初步統計,三峽集團牽頭的新能源基地總規模已經超過5GW。

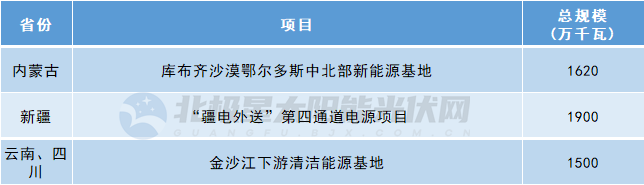

內蒙古庫布齊沙漠鄂爾多斯中北部新能源基地項目
內蒙古庫布齊沙漠鄂爾多斯中北部新能源基地項目位于內蒙古自治區鄂爾多斯庫布齊沙漠地區杭錦旗、達拉特旗,規劃建設新能源1,220萬千瓦(其中光伏800萬千瓦,風電400萬千瓦,光熱20萬千瓦),火電400萬千瓦,電化學儲能500萬千瓦時?;仉娫此l(fā)電量通過特高壓直流通道送電京津冀。
截至2024年底,基地200萬千瓦先導工程已經并網。2025年4月27日,該基地項目整體接入系統方案研究(千萬千瓦級新能源規劃研究)發布招標公告。
“疆電外送”第四通道電源項目
“疆電外送”第四通道是由三峽集團投資建設的、南疆首個千萬千瓦級“沙戈荒”風光火儲外送基地項目,項目總投資約1000億元,電源項目規劃總裝機約1900萬千瓦,包括風電400萬千瓦、光伏850萬千瓦,先進高效煤電396萬千瓦,新型儲能約250萬千瓦,預計2027年年底全容量并網投產。項目建成投運后,將向川渝地區輸送綠電超60%,晚高峰可提供500萬千瓦可靠電力支撐。
2024年9月,該項目在新疆維吾爾自治區若羌縣開工。
金沙江下游清潔能源基地
金沙江下游清潔能源基地是我國 “十四五” 規劃的九大清潔能源基地之一,規劃水風光清潔能源總裝機近 7000萬千瓦,其中規劃新建風電、光伏項目的總裝機規模預計超1500萬千瓦,由三峽集團牽頭開發。截至目前,基地(四川側)規劃超 1200萬千瓦的風電、光伏新能源項目中,122萬千瓦新能源項目已并網發電,為地方高質量發展持續提供有力支撐。
國家電投
國家電投牽頭的新能源基地建設成果斐然,總規模已超過4.1GW,項目類型涵蓋沙戈荒、海上風電等,為我國能源結構轉型和 “雙碳” 目標的實現提供了有力支撐。

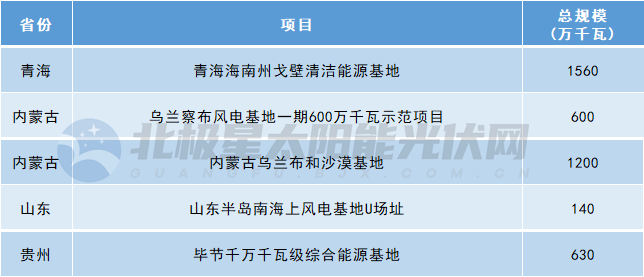

青海海南州戈壁清潔能源基地項目
海南州戈壁基地是青海省打造國家清潔能源產業高地的重要工程之一,根據上報的優化方案,該基地電源總規模2164萬千瓦,其中新能源總規模1560萬千瓦,光伏規模為720萬千瓦、風電規模為840萬千瓦、光熱20萬千瓦、煤電264萬千瓦、抽水蓄能120萬千瓦、電化學儲能200萬千瓦/4小時。
目前,海南州戈壁基地的電源組織方案正在積極推進中,輸電線路的具體落點也在逐步明確。基地的配套特高壓輸電線路起點位于海南州,目前正在進行預可研和可研工作,力爭在2025年具備核準條件?。
烏蘭察布風電基地一期600萬千瓦示范項目
國家電投烏蘭察布風電基地一期600萬千瓦示范項目,是全國首批以“沙戈荒”地區為重點的大型風電光伏基地建設項目之一。該項目位于內蒙古自治區烏蘭察布市四子王旗中東部,規劃區域總面積約2072平方千米。
2025年4月18日,該項目首批120萬千瓦就地消納工程順利通過國家電投集團公司達標投產考核驗收。
烏蘭布和沙漠東北部新能源基地項目
烏蘭布和沙漠東北部新能源基地項目規劃新能源總規模12GW,其中風電3.5GW,光伏8.5GW,依托周邊電廠原址(含近區)配套擴能改造升級400萬千瓦煤電,作為支撐性電源,統籌配建新型儲能、光熱發電等靈活性資源。項目由國家電投、蒙能、淖爾能源三方聯合投建,2023年10月此項目立項,2024年12月烏蘭布和沙漠東北部新能源基地先導工程100萬千瓦光伏發電項目舉行了組件圓滿交付暨并網儀式。2025年5月8日內蒙古自治區能源局與安徽省能源局就庫布其沙漠送電安徽基地配套電源方案達成一致意見,聯合上報國家能源局。
山東半島南海上風電基地U場址
山東半島南海上風電基地U場址,是國內目前在建單體容量最大的海上風電項目。其中,國家電投項目總投資100億元,總裝機容量900兆瓦,分兩期建設,共用1座220千伏海上升壓站及陸上集控中心。其中,一期450兆瓦項目已于2023年11月17日投運,二期450兆瓦項目于2024年9月9日完成首批144.5兆瓦并網,10月26日全容量并網。
畢節千萬千瓦級綜合能源基地
國家電投集團畢節千萬千瓦級綜合能源基地共由三個項目組成,分別為織金清潔高效能源基地、金沙柳塘清潔高效能源基地以及威寧千萬千瓦級綜合能源基地?;亟ǔ陕涞睾?,將成為西南地區首個千萬千瓦級綜合能源基地,融合區域內煤炭、煤電、新能源、水電、用戶側綜合智慧能源資源,實現全產業鏈高質量發展。
其中,金元織金“上大壓小”異地改建項目(2×660兆瓦)計劃于2025年年中實現1號、2號機組并網發電,配套建設容量1350兆瓦的新能源項目預計在2025年實現全容量建成并網。此外,國家電投2024年第四次境內基建投資評審會已原則同意柳塘煤電項目立項。
大唐集團
近年,大唐集團著力打好基層、基地、創新“三張牌”,目前公司新能源基地化集約化開發實現新突破,托電基地一期、蔚縣基地一期全容量投產,托電基地二期、蔚縣基地二期、張電基地一期完成備案。
蒙西托克托基地項目
大唐蒙西托克托基地項目主要包括蒙西托克托200萬千瓦新能源外送項目和蒙西托克托外送二期150萬千瓦光伏基地項目。
其中,作為國家第一批大型風電光伏基地項目的蒙西托克托200萬千瓦新能源外送項目,首批機組于2024年12月28日正式并網發電,標志著作為世界在役最大火電廠的大唐托克托發電公司實現由傳統的火力發電向風、光、火多能互補轉型。2024年10月22日,大基地二期項目取得重大突破——蒙西托克托外送二期150萬千瓦光伏基地項目獲得內蒙古自治區能源局批復,為2025年項目全容量投產奠定堅實基礎。
蔚縣基地項目
大唐蔚縣大基地一期100萬千瓦風光項目項目位于河北省張家口市陽原縣山區,此項目是國家首批大型風電光伏基地項目,也是國家首批利用既有火電通道打捆外送新能源的多能互補項目。目前,該基地陽原項目成為河北省內首個并網發電的國家第一批大型風電光伏基地項目,投產后每年新增綠電13億千瓦時以上,節約標煤超45萬噸,減排二氧化碳超100萬噸。
2022年7月,大唐國際張家口發電公司百萬千瓦新能源基地和蔚縣基地二期項目獲得正式批復,項目建成后將進一步提高北京綠電占比,為京津冀綠色低碳發展注入新動能。
